3 Blattlager in 3 Tagen - Blattlagertausch an Windenergieanlage in Denklingen

Blattlagertausch an 105-Meter-Windenergieanlage in 3 Tagen

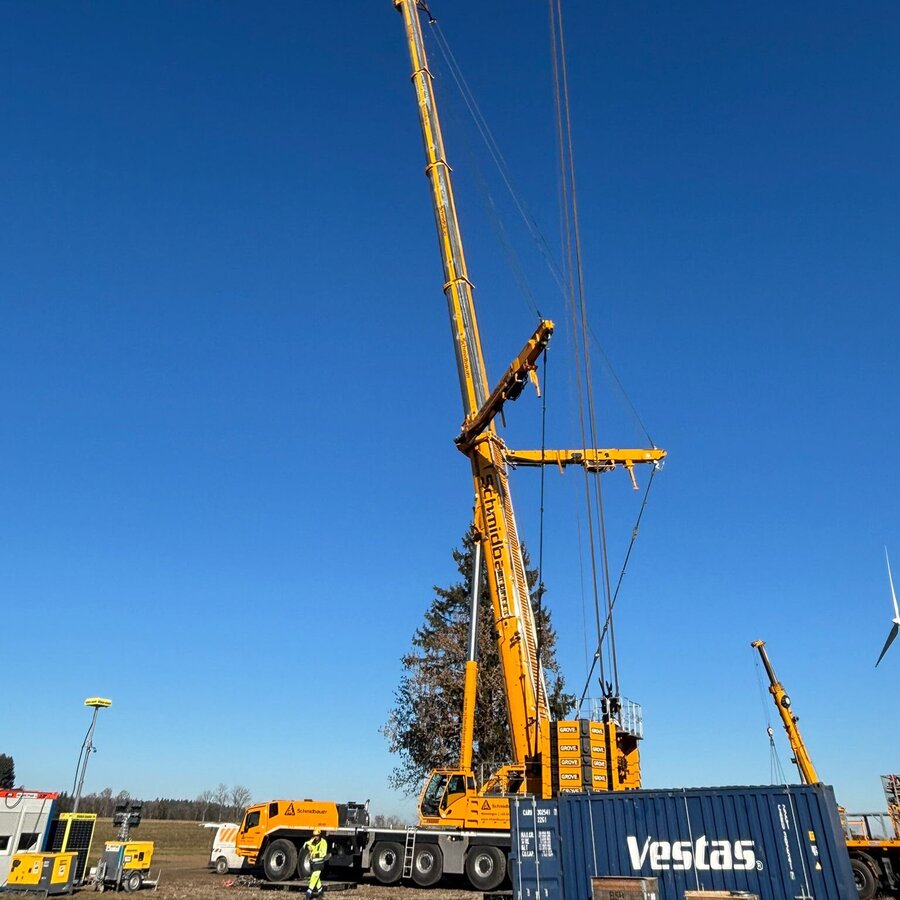

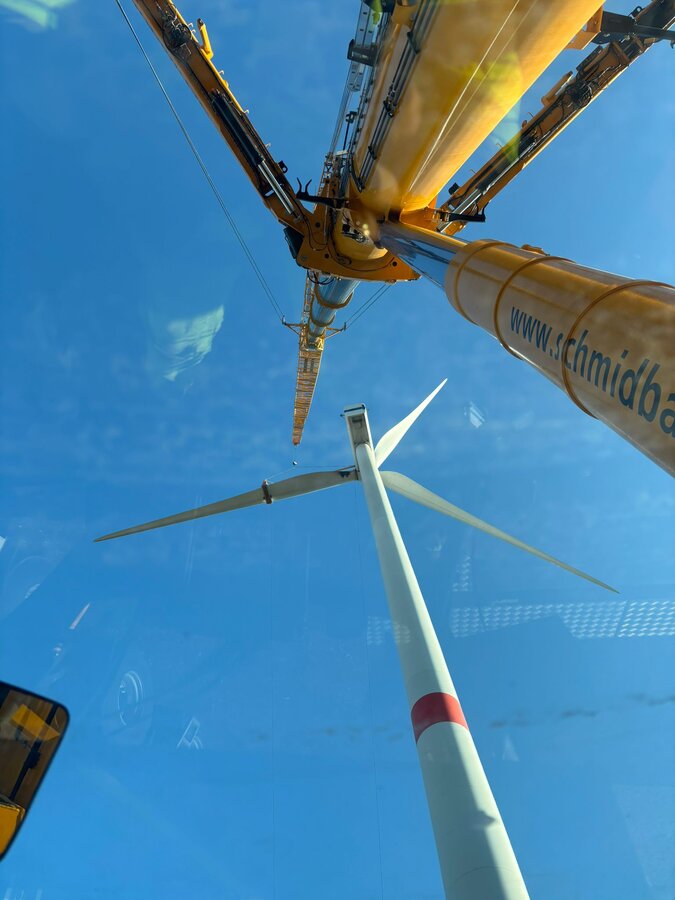

An einer 105 Meter hohen Windenergieanlage in Denklingen (Bayern) tauschte Schmidbauer alle drei Blattlager innerhalb von drei Tagen – geplant waren ursprünglich 2,5 bis 3 Wochen. Das Projekt demonstriert, wie eingespielte Abläufe, präzise Technik und Erfahrung Stillstandszeiten im Windpark deutlich verkürzen.

Zusammenspiel aus Fachexpertise, Teamwork und Technik

  • Der Austausch erforderte höchste Präzision: Rotorblätter abnehmen, Blattlager demontieren, am Boden instandsetzen und anschließend millimetergenau wieder montieren – insgesamt dreimal in Folge. Dank effizienter Planung, kurzer Wege und eingespielter Abläufe konnte der Einsatz statt in drei Wochen in nur drei Tagen abgeschlossen werden.

  • Für den Einsatz setzte Schmidbauer auf den Grove GMK6400-1 (jetzt GMK6450-1), der seit April 2024 fester Bestandteil im Schmidbauer-Fuhrpark ist. Er gilt gilt als stärkster und vielseitigster 6-Achser seiner Klasse und überzeugt mit hohen Traglasten, moderner Steuerungstechnik und kurzen Rüstzeiten. Optimale Voraussetzungen für anspruchsvolle und zeitkritische Einsätze, wie beispielsweise in der Windenergie.

  • Für die 105‑Meter‑Anlage wurde der All-Terrain-Mobilkran exakt auf 9t Maximallast bei 39m Ausladung und 123m Hakenhöhe konfiguriert und meisterte diese Anforderungen problemlos.



Der Einsatz Denklingen zeigt, was möglich ist, wenn Technik, Erfahrung und Teamarbeit perfekt ineinandergreifen. Unser GMK6400-1 bietet genau die Leistungsreserven, die es für komplexe Einsätze im Windbereich braucht. Dass wir den Blattlagertausch in nur drei Tagen abschließen konnten, unterstreicht die Effizienz unserer Prozesse und die Kompetenz unserer Mannschaft.“

Florian Zech, Technical Sales Consultant | Schmidbauer


Kran- und Equipment-Konfiguration

  • Ballast: 135 t
  • Hauptausleger: 54,59 m
  • MegaWingLift™-Abspannung
  • Wippspitze: 73 m
  • Hakenhöhe: 123 m
  • Maximallast: 9,0 t bei 39 m Ausladung
  • Nabenhöhe der Anlage: 105 m

Die Projektdaten im Überblick

Einsatzort 86920 Denklingen, Bayern
Eingesetzte Technik Grove GMK6400-1 (jetzt: GMK6450-1)
Geplante Einsatzdauer  2,5 – 3 Wochen
Tatsächliche Einsatzdauer  3 Tage
Auftrag  Blattlagertausch an allen drei Rotorblättern
Branche  Windenergie / Erneuerbare Energien
